Na naszej inwestycji, prowadzonej wzdłuż ul. Opata Hackiego w Gdyni widać wyraźny postęp prac – poniżej najważniejsze informacje o ich zaawansowaniu.

Wykonawca, którym jest Firma GPEC Projekt, w ramach realizacji umowy, przebudowuje magistralę ciepłowniczą 2xDN500 od komory ciepłowniczej K-403 do komory ciepłowniczej K-407.  Podczas tego etapu prac modernizowana jest sieć wzdłuż ul. Opata Hackiego o długości ponad pół kilometra – druga część w zadania wykonana zostanie przyszłym roku (całość to około 1 km).

Realizacja prac jest dużym wyzwaniem zarówno dla wykonawcy, jak i nadzoru inwestycji i koordynacji,  ze względu na:

  • lokalizację istniejącej sieci w bliskim sąsiedztwie zabudowy,
  • kolizje z istniejącą infrastrukturą,
  • wycinkę drzew,
  • wejścia z pracami na sąsiednie nieruchomości należące do wspólnot mieszkaniowych.

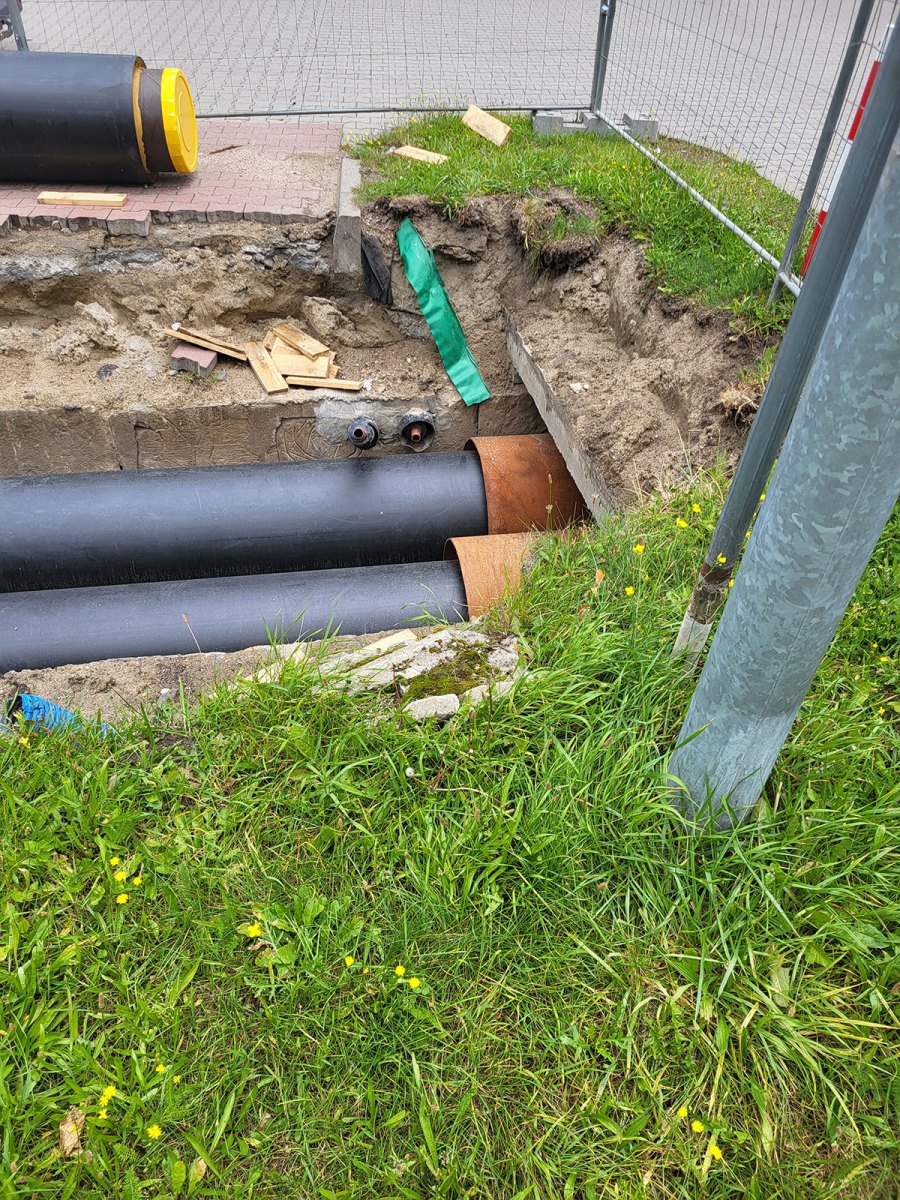

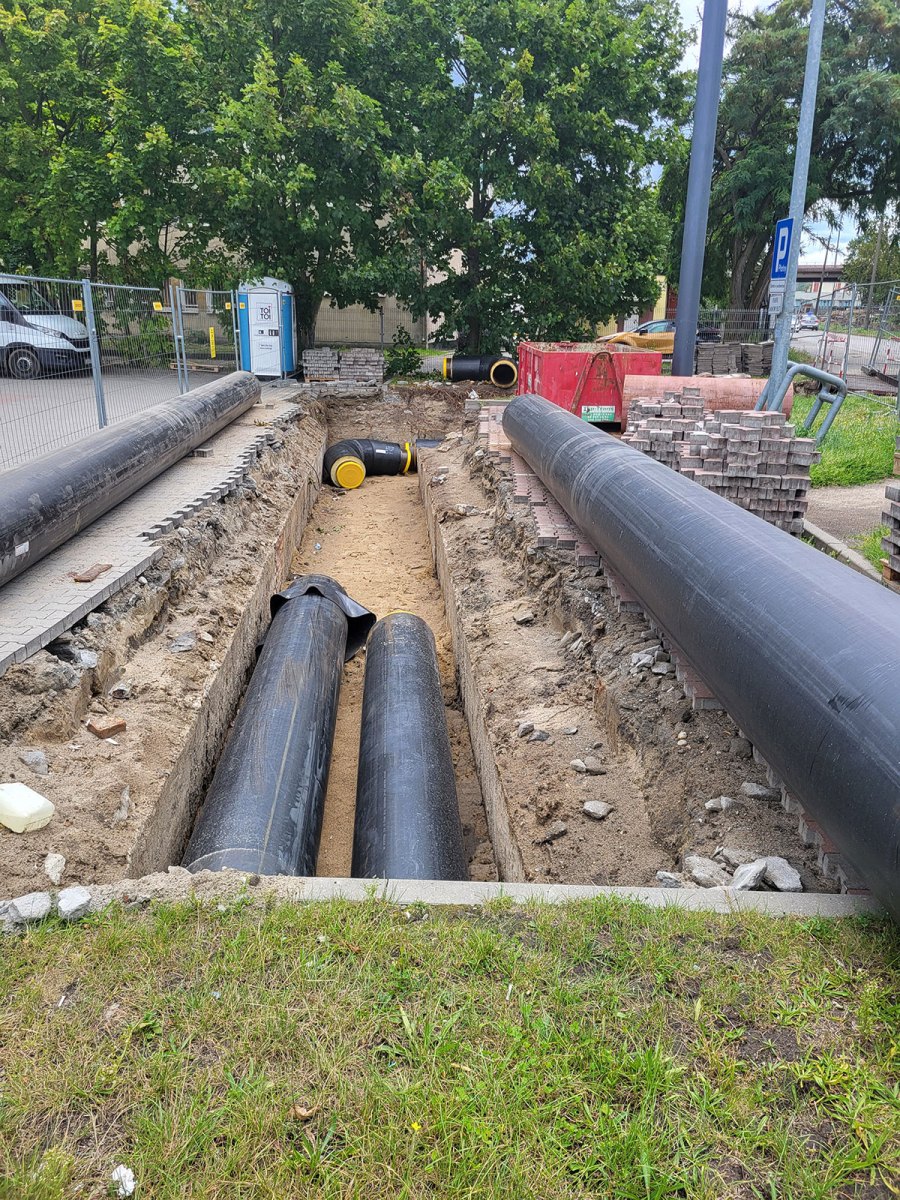

Aktualnie wzdłuż części ul. Opata Hackiego trwają zaawansowane roboty związane z układaniem sieci, mufowaniem i spawaniem poszczególnych elementów. Po tych czynnościach wykonawca przystąpi do prac odtworzeniowych terenu.





Na naszej inwestycji, prowadzonej wzdłuż ul. Opata Hackiego w Gdyni widać wyraźny postęp prac – poniżej najważniejsze informacje o ich zaawansowaniu.

Wykonawca, którym jest Firma GPEC Projekt, w ramach realizacji umowy, przebudowuje magistralę ciepłowniczą 2xDN500 od komory ciepłowniczej K-403 do komory ciepłowniczej K-407.  Podczas tego etapu prac modernizowana jest sieć wzdłuż ul. Opata Hackiego o długości ponad pół kilometra – druga część w zadania wykonana zostanie przyszłym roku (całość to około 1 km).

Realizacja prac jest dużym wyzwaniem zarówno dla wykonawcy, jak i nadzoru inwestycji i koordynacji,  ze względu na:

  • lokalizację istniejącej sieci w bliskim sąsiedztwie zabudowy,
  • kolizje z istniejącą infrastrukturą,
  • wycinkę drzew,
  • wejścia z pracami na sąsiednie nieruchomości należące do wspólnot mieszkaniowych.



Aktualnie wzdłuż części ul. Opata Hackiego trwają zaawansowane roboty związane z układaniem sieci, mufowaniem i spawaniem poszczególnych elementów. Po tych czynnościach wykonawca przystąpi do prac odtworzeniowych terenu.
